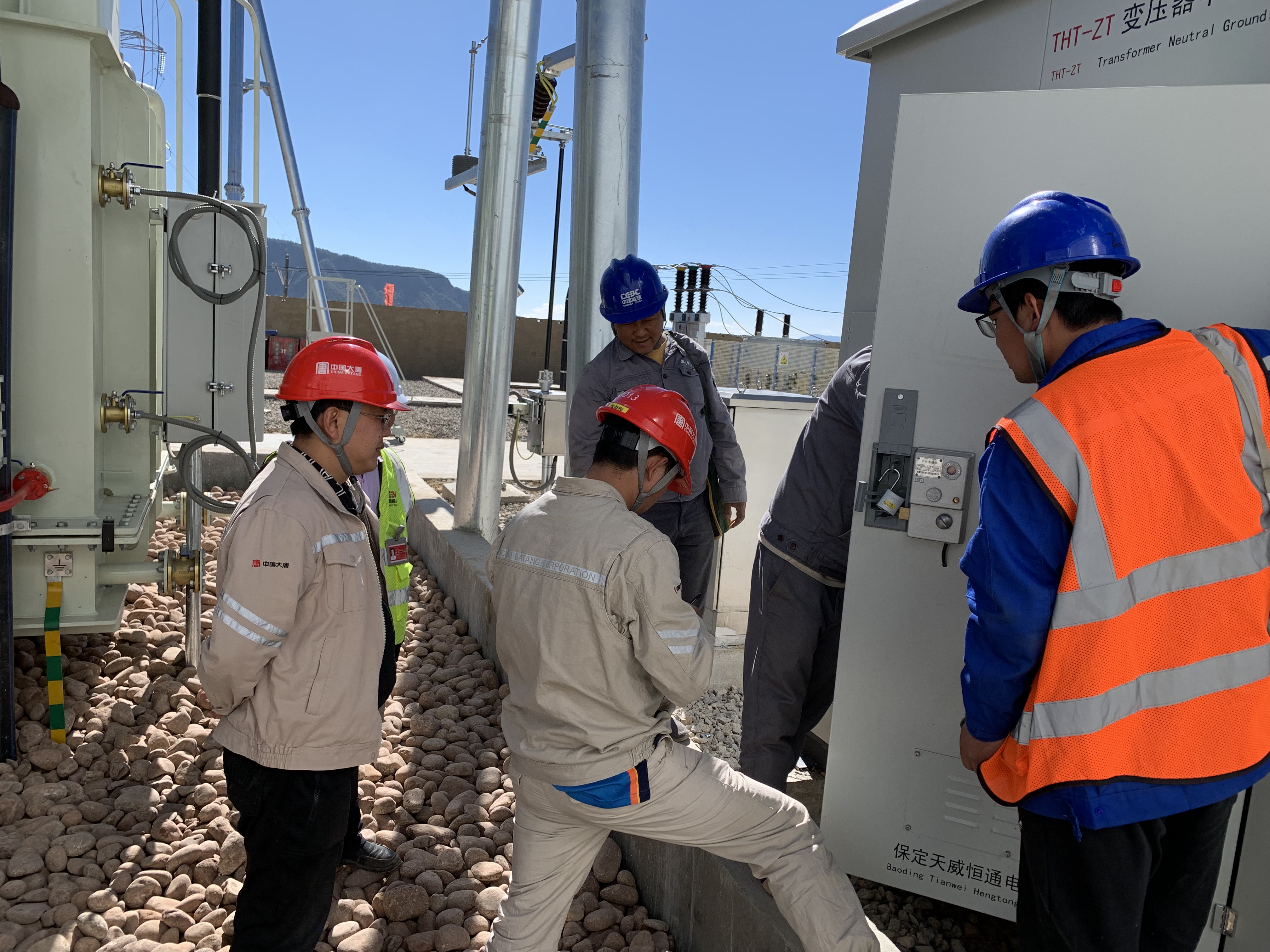

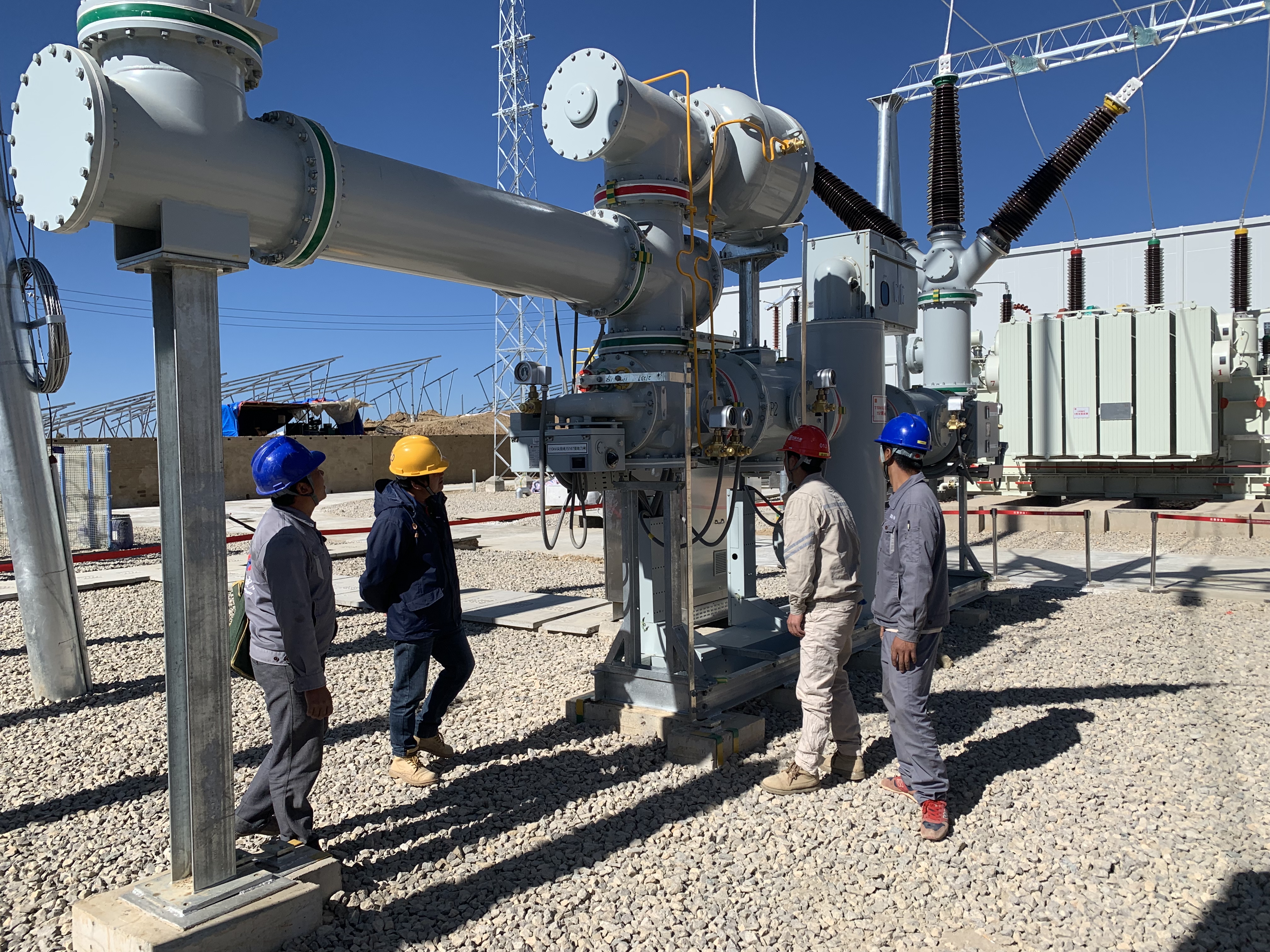

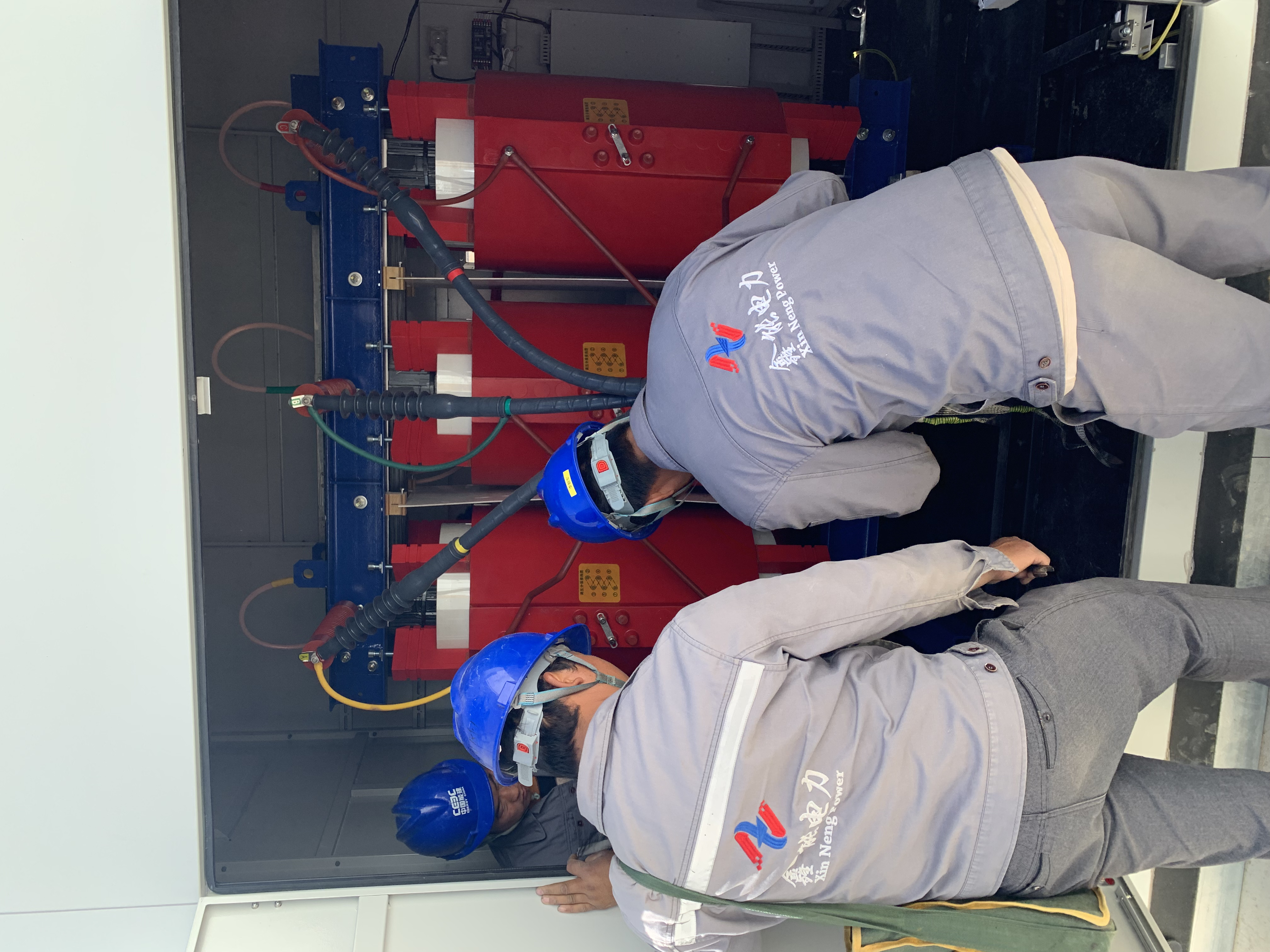

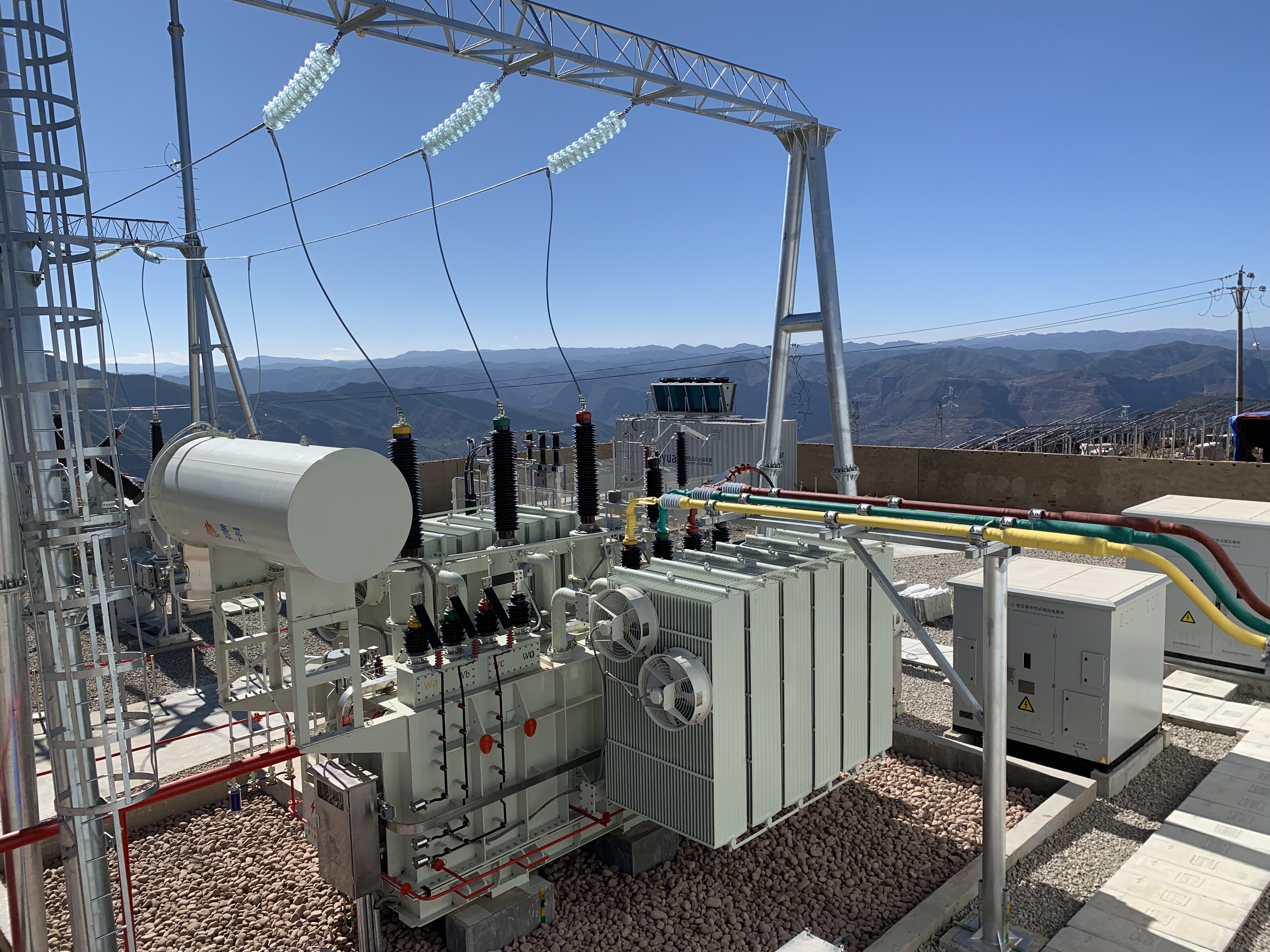

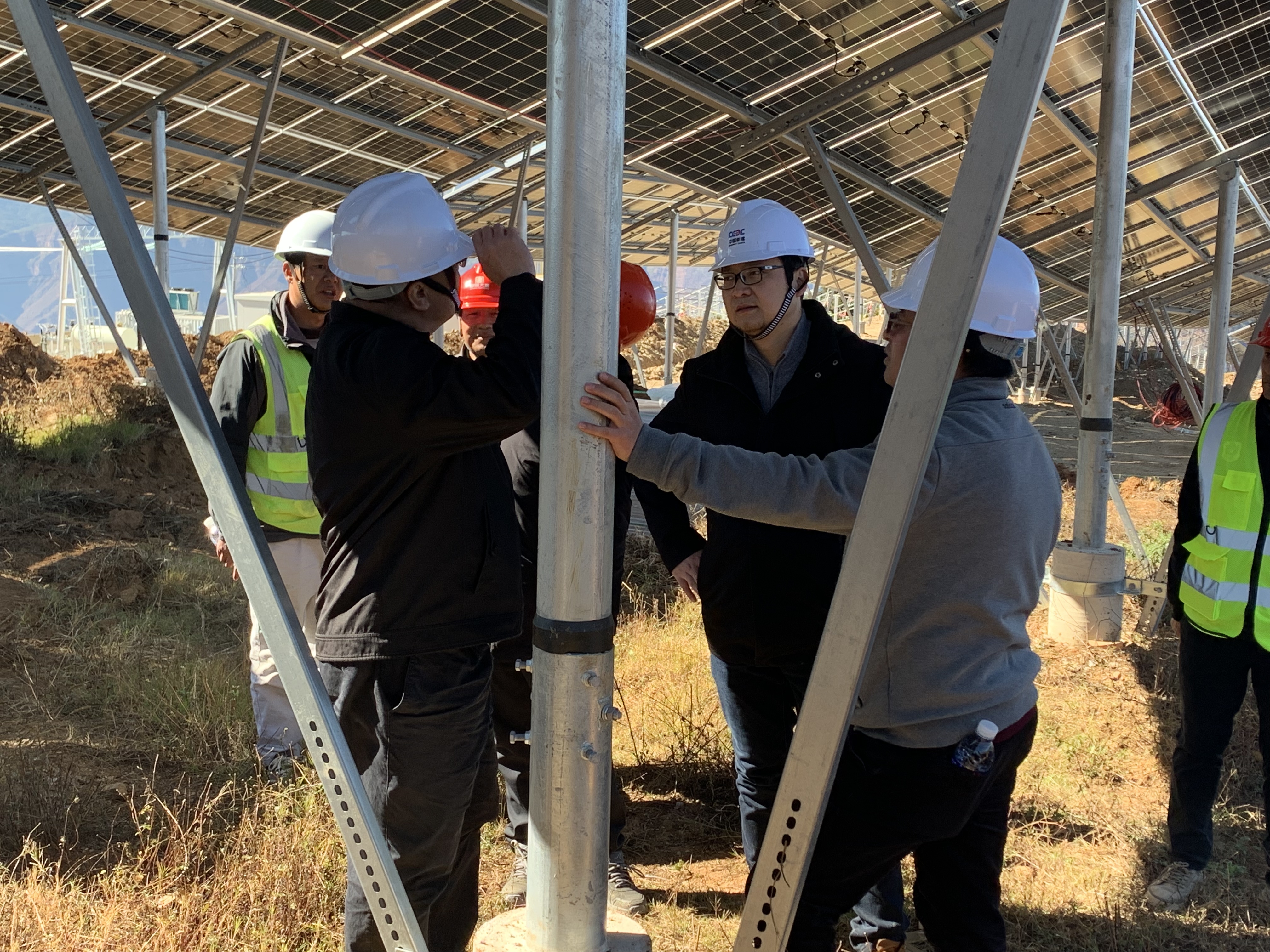

2021年12月14日,我公司有幸负责施工的云南楚雄武定田心光伏项目建成投运,本项目为“8+3”首个投产项目,本项目业主:云南大唐发电有限公司;总承包单位:中能建云南省电力设计院。本项目于2021年7月6日开始钻孔,2021年7月28日正式浇筑首个基础砼,2021年12月14日并网运行,2021年12月15日所有设备带电运行。
摘自云南省能源局发布的消息:【“8+3”首个项目并网运行!云南省新能源开发步伐加快】,2021年12月14日,位于楚雄彝族自治州的武定田心光伏项目建成投运,并网发电。该项目是云南“8+3”项目中首个投产项目,年均设计发电量1.9亿千瓦时,每年可减少二氧化碳排放超过15万吨。武定田心光伏电站是“十四五”期间全省首座投运大型光伏电站,为后续新能源项目建设并网消纳,起到示范带动作用。
2020年9月30日,省发改委、省能源局发布《关于印发云南省在适宜地区适度开发利用新能源规划及配套文件的通知》,明确在2020至2021年期间,将在新能源规划区域适度开发利用风电及光伏发电项目(简称“8+3”新能源项目),此规划将对云南省新能源行业发展和能源结构调整起到重要作用。
