鑫能主要承建范围为:丽江至香格里拉电铁110kV外部供电工程(丽江段)的施工,分为线路及变电两个部分。

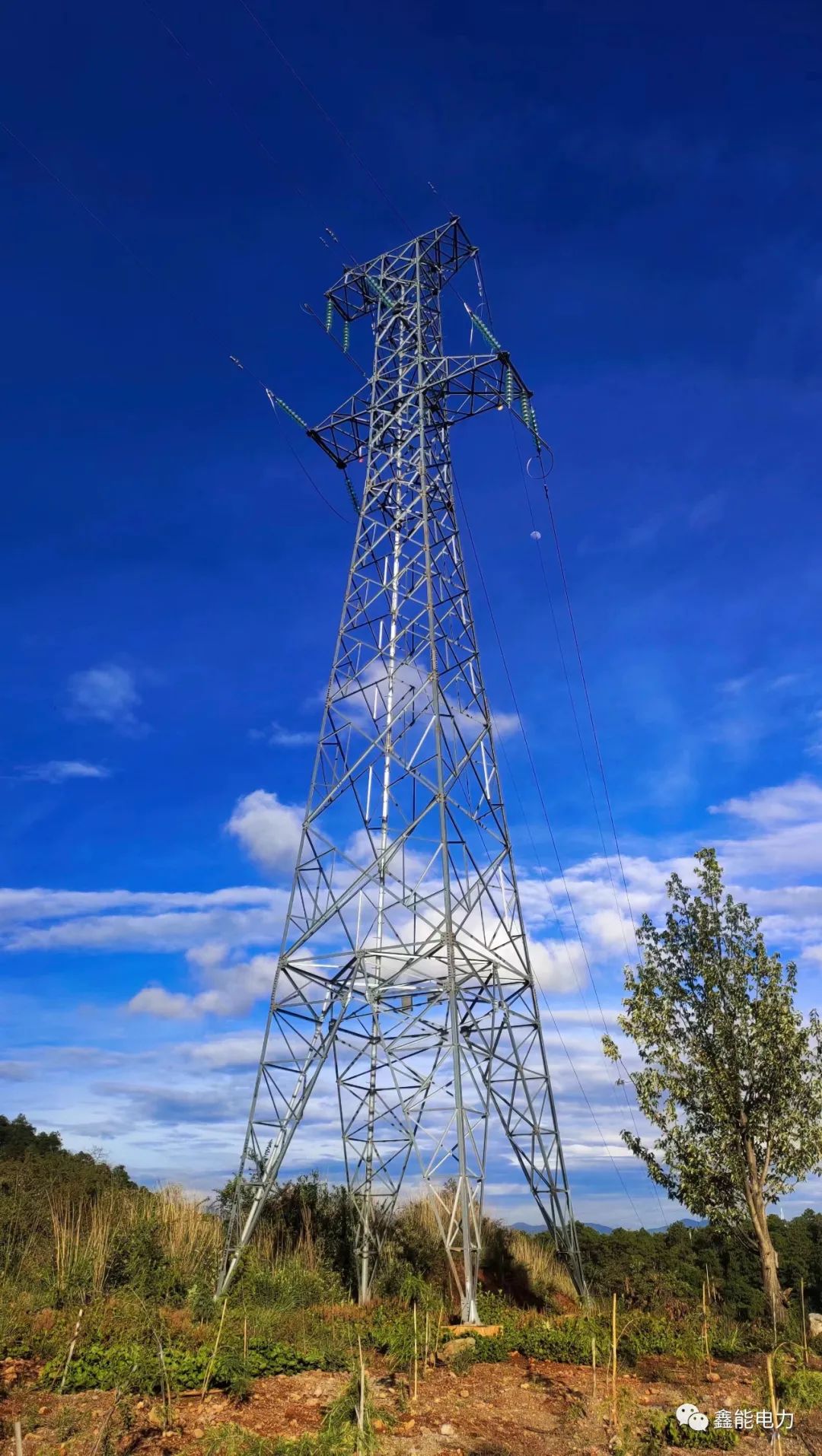

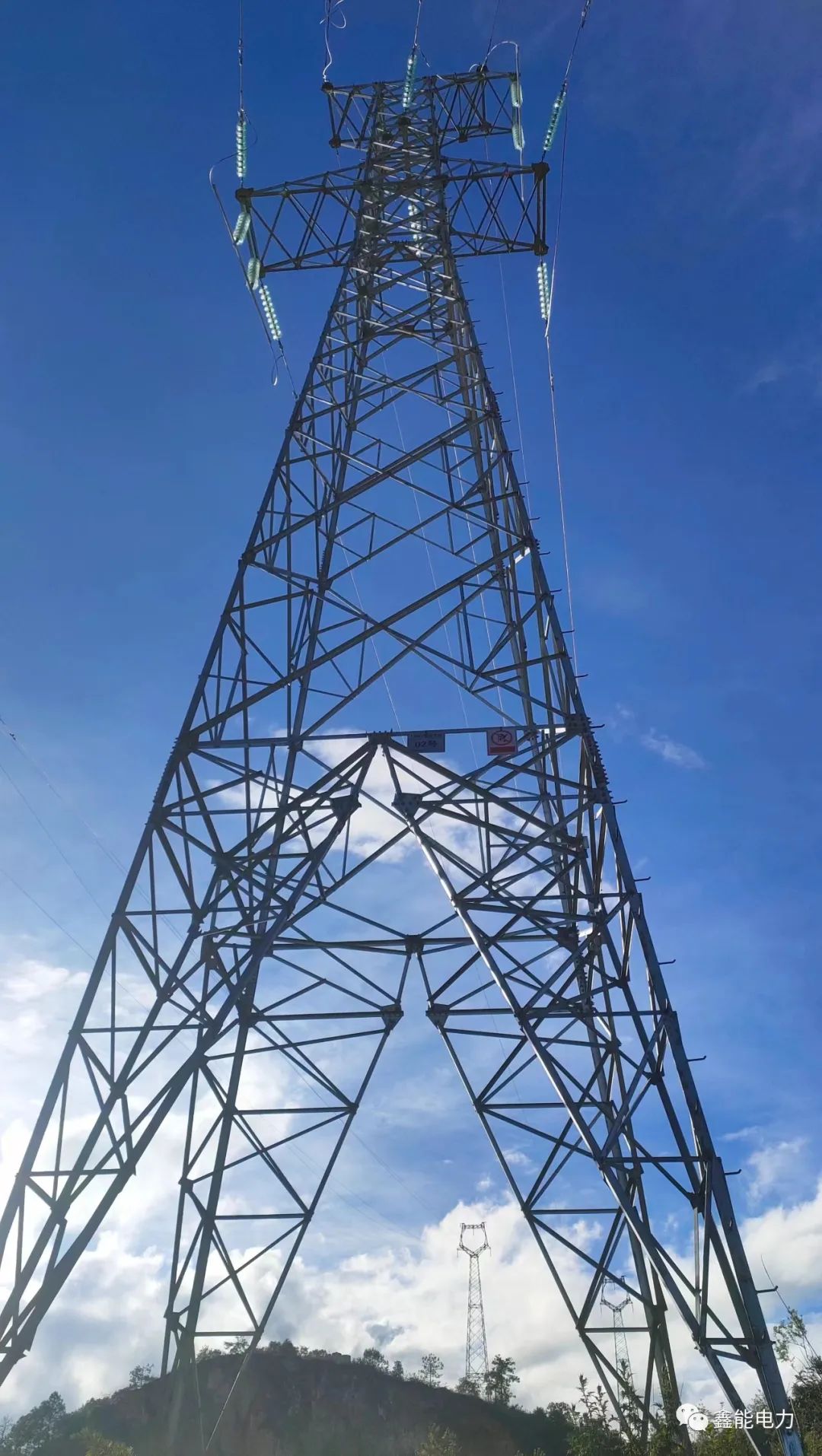

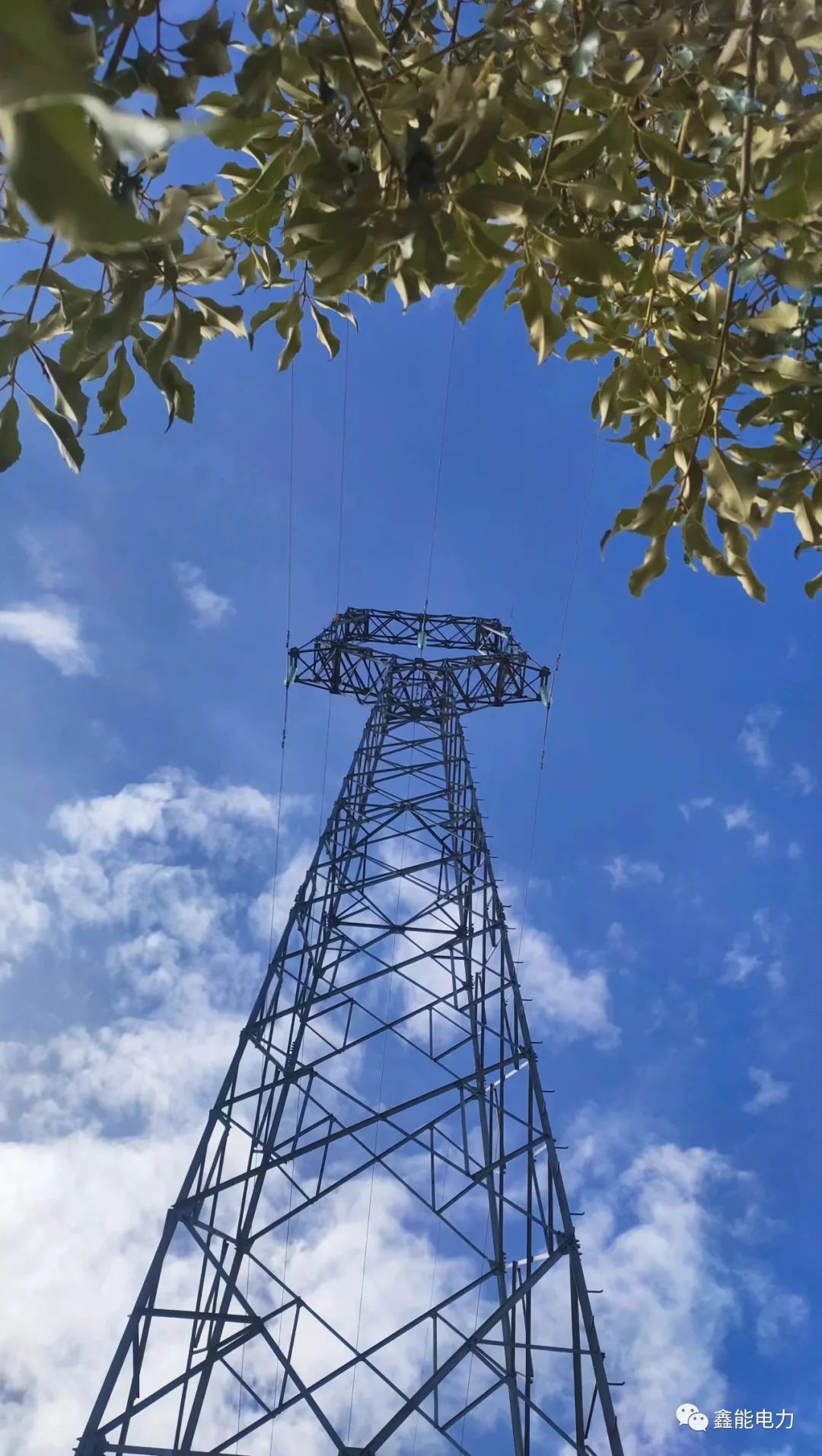

1.线路部分:新建铁塔51基,线路长约5.684km。
2.变电部分:110kV松园变电站扩建110kV间隔一个。
建设中,我单位与各参建单位密切配合、全力服务,协调解决项目建设存在的具体问题。
该项目施工难度:有效施工时间短、协调困难大、交叉跨越多、涉电安全风险大、供电服务要求高、停电方案复杂、停电时间有限等一系列问题,我公司精心策划,精心准备。确保在每一次来之不易的停电工作时间内,投入充足资源。在建设单位及相关部门的大力协调和支持下,以上问题均得到了有效的解决,使工程进度得到了有效推进。面对各方困难与压力,公司迎难而上。在项目推进过程中获得良好的经验,结束了这一次的“攻坚克难之旅”。于2023年10月20日,该工程实现全面投产运行。本工程圆满完成。
