我公司承建的云南电网有限责任公司文山广南35kV堂上变增容工程,于2021年10月12日开工,10月23日完成全站临时转供电投运,于2022年2月25日完成全站投运。
工程概况:本工程新建10kV配电室1栋,进站道路、变电站围墙等土建施工,原2#5MVA变压器更换为10MVA变压器,1# 变压器沿用,新建2台50kVA站用变、2组无功补偿;35kV终期出线2回,10kV终期出线8回。本期新增综合自动化系统、火灾自动报警系统、微机五防系统扩容、交直流系统、视频监控系统。

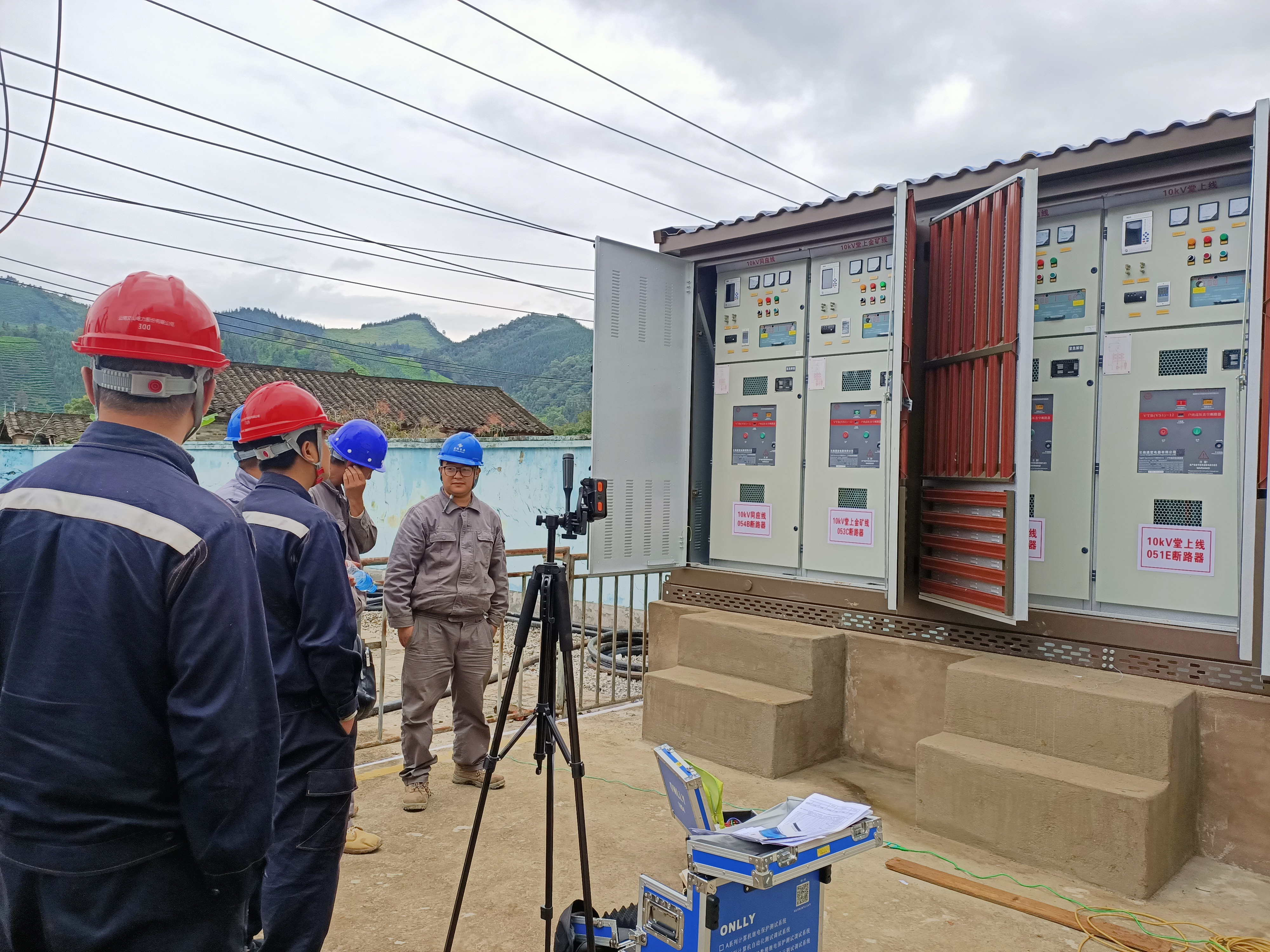

工程地貌及项目地情况:本工程地处文山州广南县堂上农场,毗邻广西百色西林县,当地盛产橘子及茶叶。本工程历时120日历天,但晴天不足一月,夜间雨雾蒙蒙,严重影响土建施工进度。堂上项目部克服当地的气候影响,来自广西百色及文山麻栗坡的疫情对项目的持续冲击,迎难而上!在文山电力股份有限公司、昆明先行监理有限责任公司、云南恒昌设计咨询有限公司等各参建单位的大力支持下,新增2#主变、35kV一二次设备、10kV一二次设备及10kV出线线路于2022年2月18日投运成功,并于2022年2月25日成功完成1#主变及10kV备自投设备投运成功。
该工程带来的社会效益:该工程的实施解决了35kV 堂上变电站过载及片区内金矿山新增负荷接入受限问题,解决当地民生需求,有效提高片区供电可靠性。
