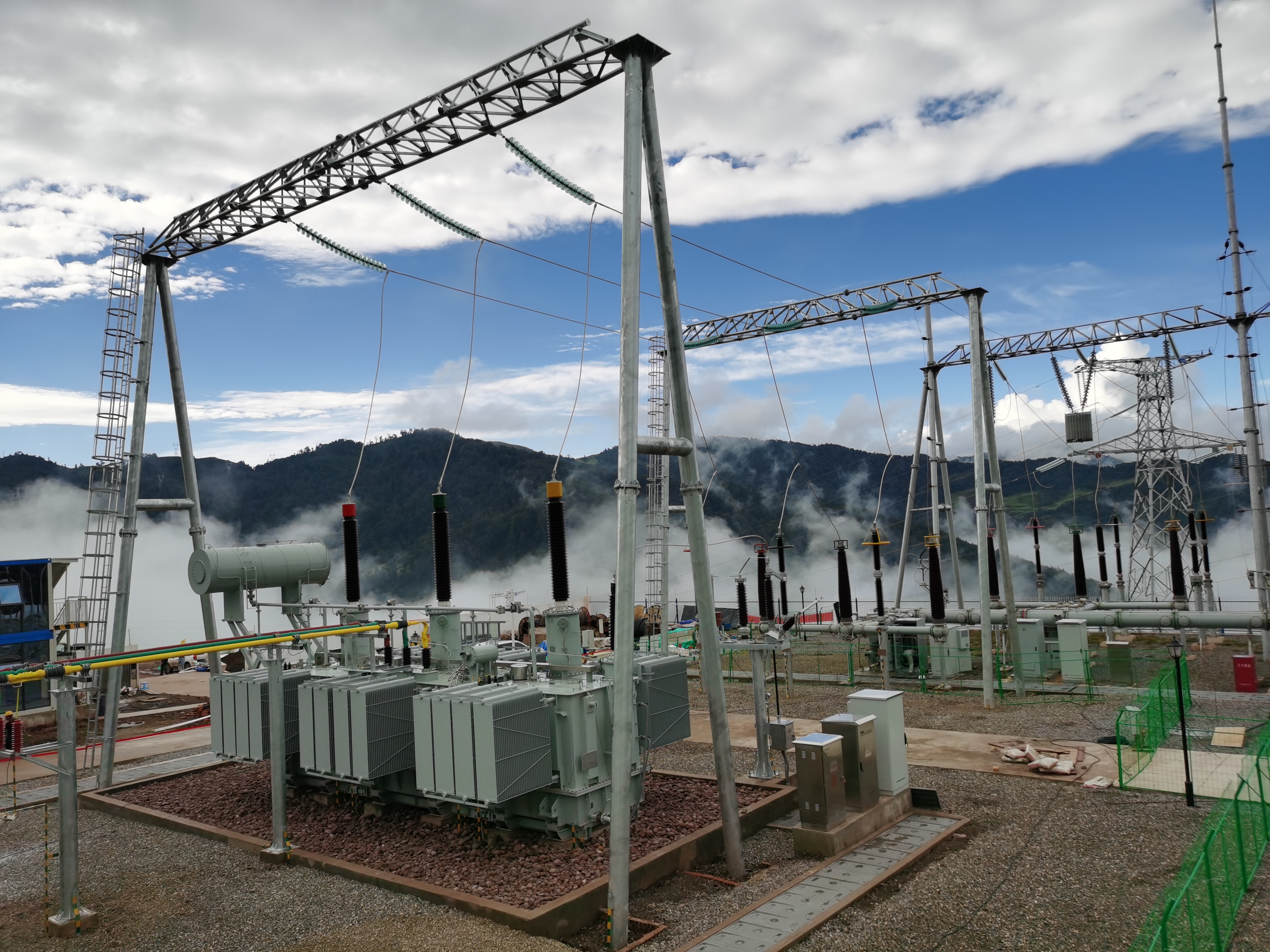

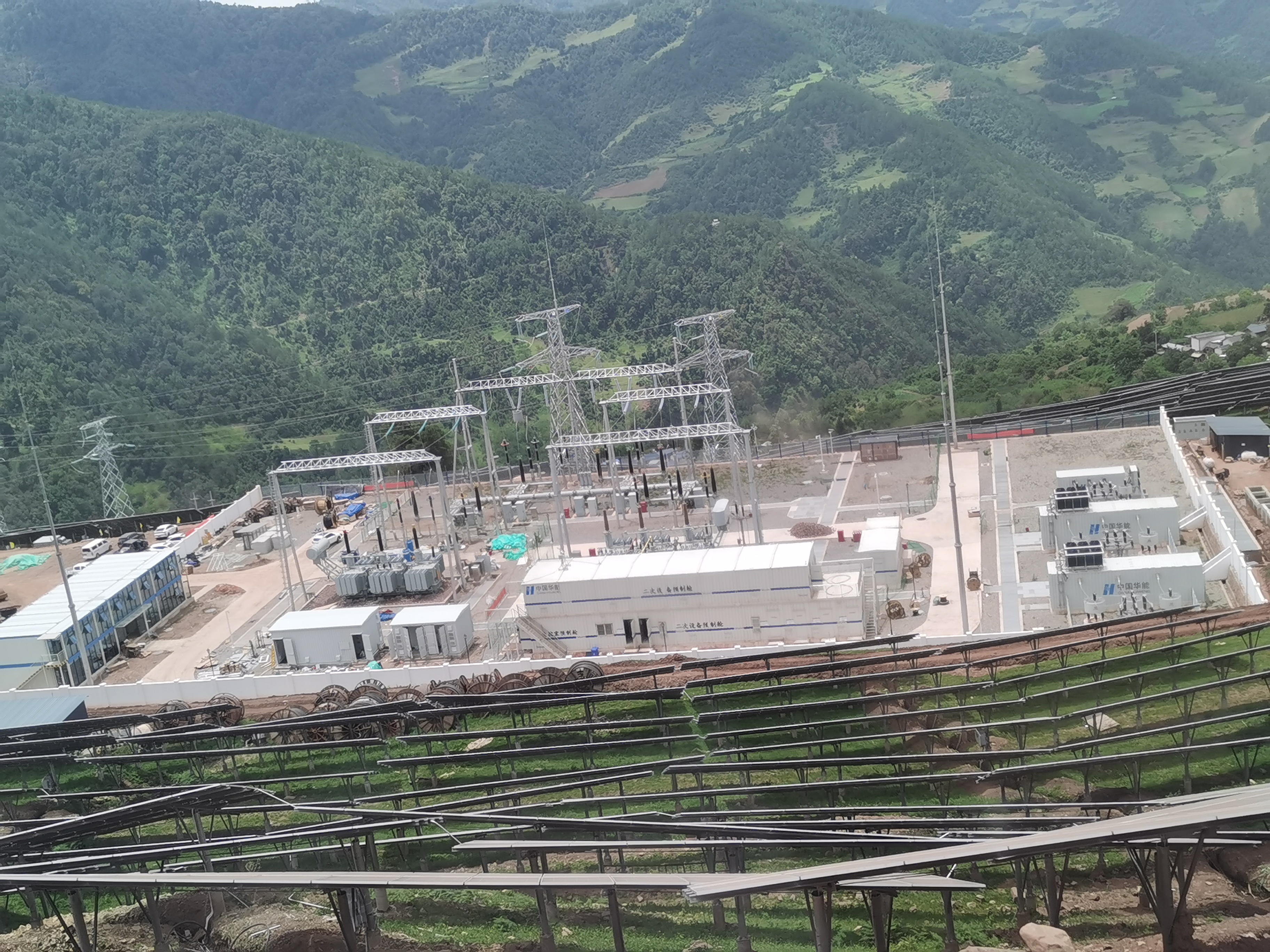

鑫能电力参建的云南省云龙县新松坡二期(酸坡树)光伏220kV升压站项目,于2023年7月31日顺利投运!鑫能电力承建范围为220kV升压站安装及调试和光伏区高压、保护电气设备调试工作,工期45天。于2023年06月16日进场施工,

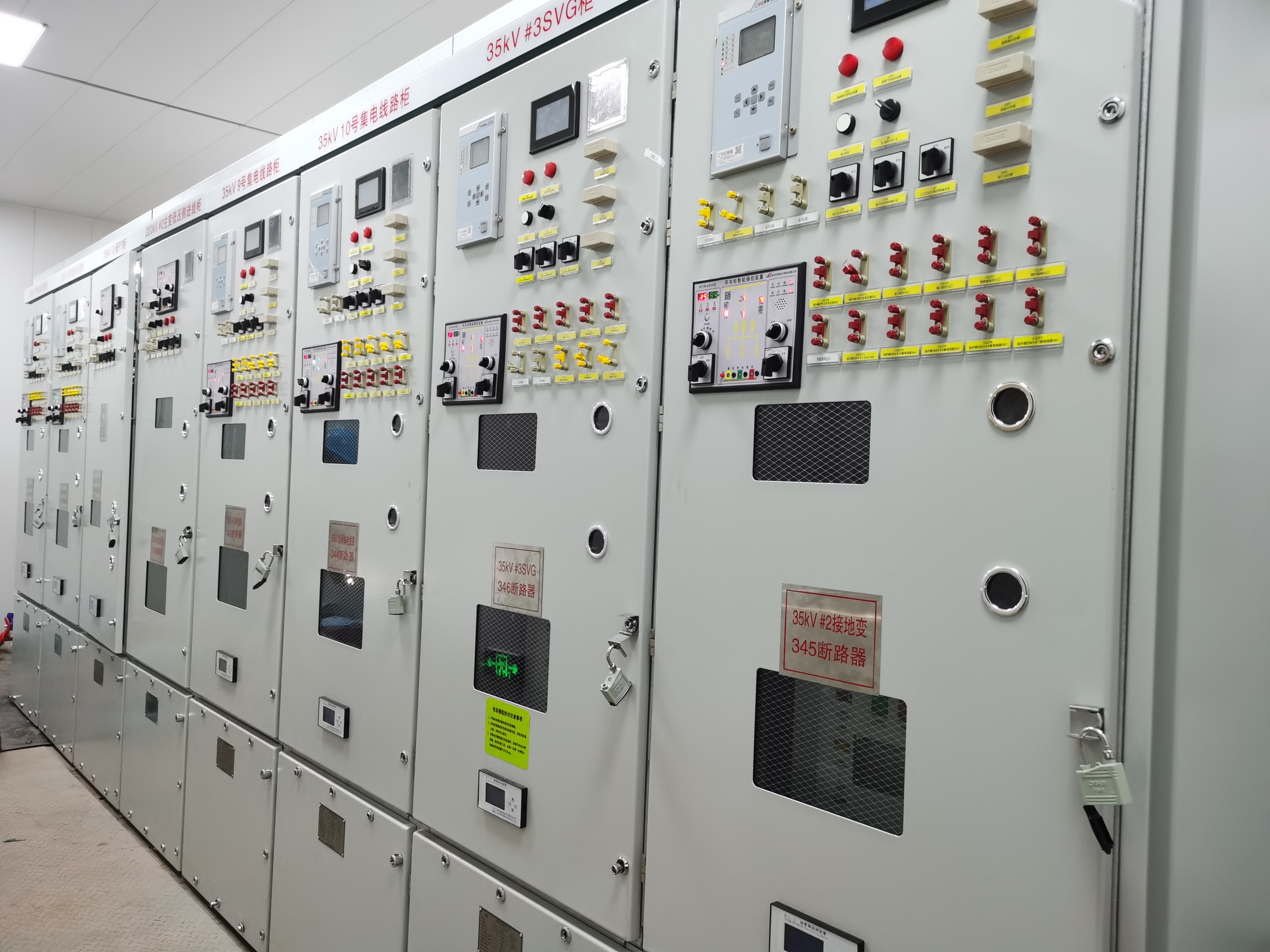

6月22完成35kV SVG安装调试,

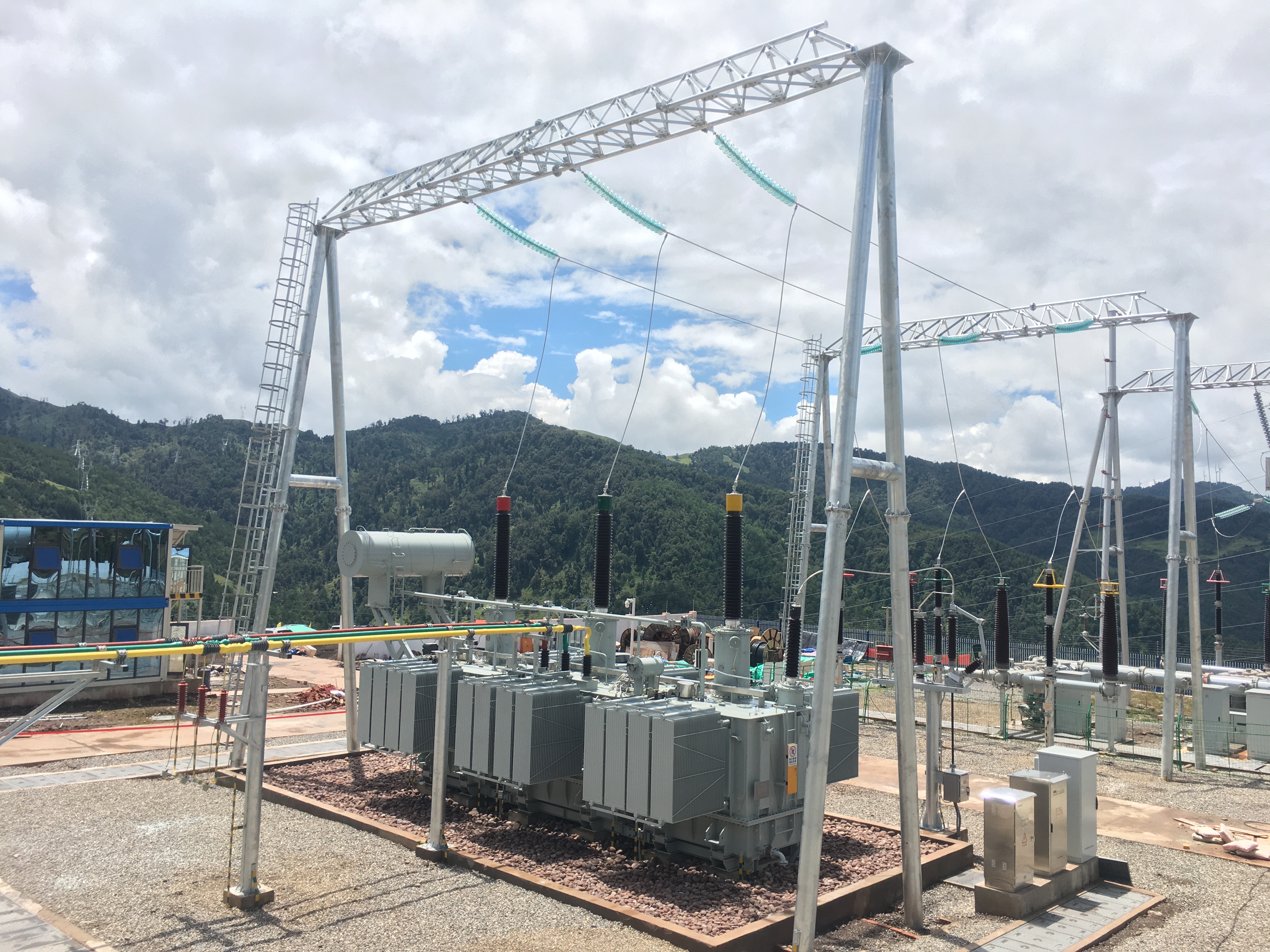

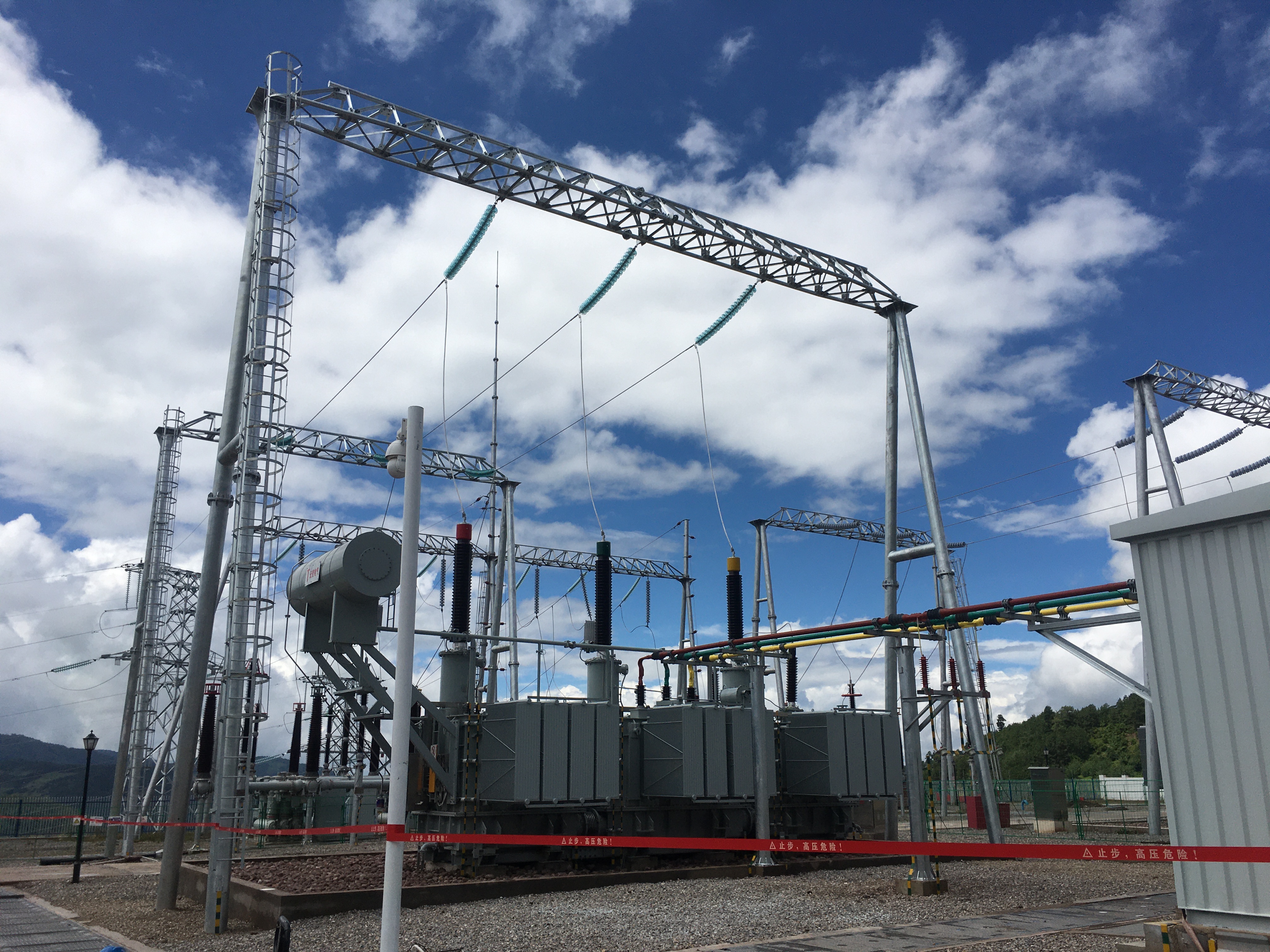

7月16日完成主变安装调试,
7月20日完成35kV开关柜安装调试,
7月24日完成220kV GIS安装调试,

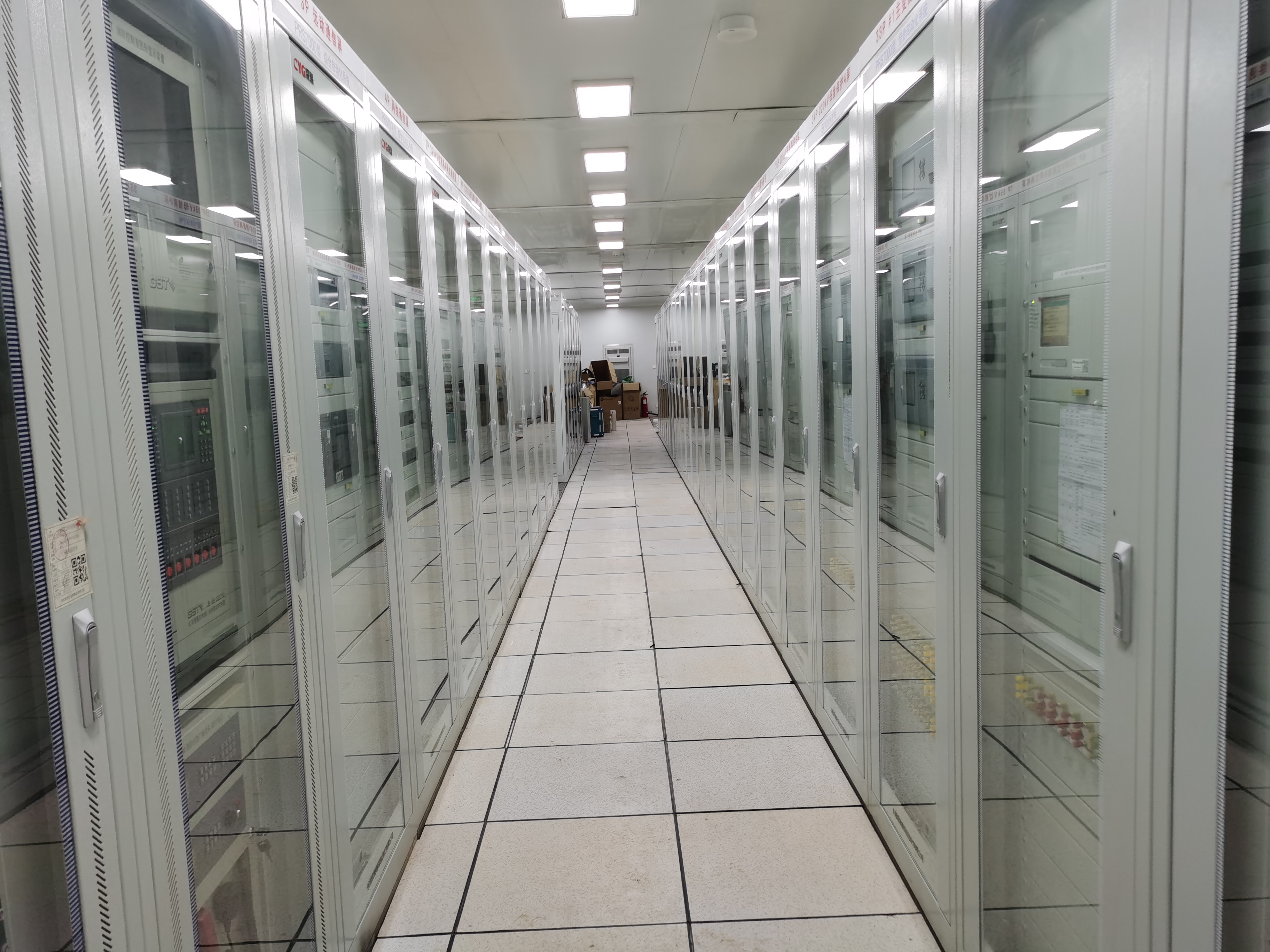

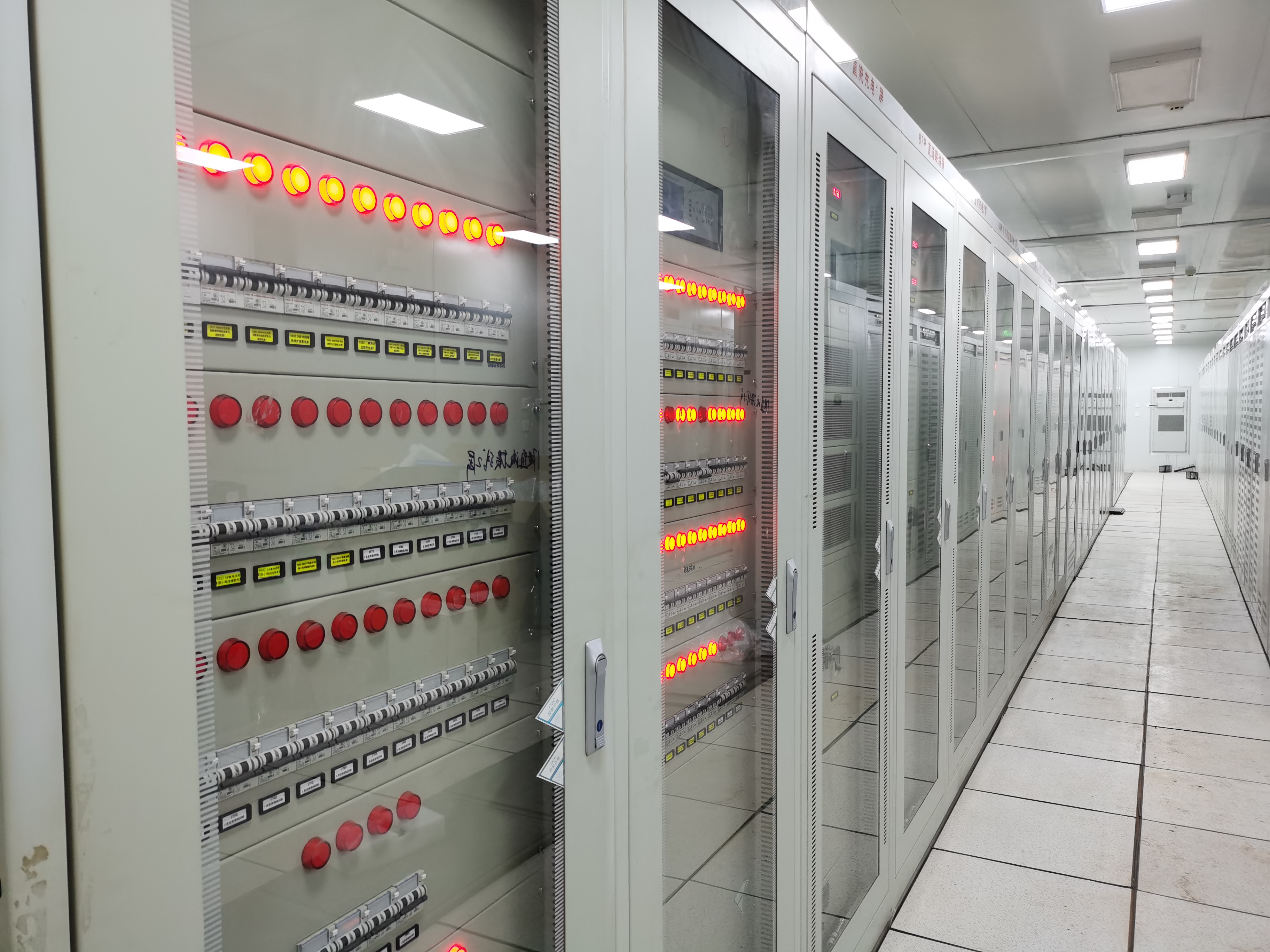

7月22日完成电缆敷设及二次接线,
7月23日至25日通过华能质监验收,
7月28日完成所有高压及保护调试并通过供电部门各专业验收,
7月30日开启委会准备投产工作。
2023年7月31日09:00-12:00:完成投运前各项检查和准备工作;
2023年7月31日12:28:220kV2号主变第一次冲击正常;
2023年7月31日14:06:220kV2号主变第五次冲击正常;
2023年7月31日14:58:35kVⅡ段母线带电正常;
2023年7月31日15:26:35kV 3号SVG带电正常;
2023年7月31日16:08:35kV 2号接地变带电正常;
2023年7月31日16:43:35kV 1号集电线路冲击完成,带电正常;
2023年7月31日17:31:35kV 2号集电线路冲击完成,带电正常;
2023年7月31日18:20:35kV 3号集电线路冲击完成,带电正常;
2023年7月31日20:51:35kV 1、2、3号集电线路所有箱变冲击完成,带电正常;
历经45天,于2023年7月31日21:10分,云南省云龙县新松坡二期(酸坡树)光伏电站项目顺利投运!
