鑫能电力PC承建的中国华电麦冲河光伏项目220kV输变电工程,经业主单位、总包单位、监理单位的共同努力,精心组织安全高效完成建设施工、顺利于2023年7月19日投运,从开工到投运仅仅90天!

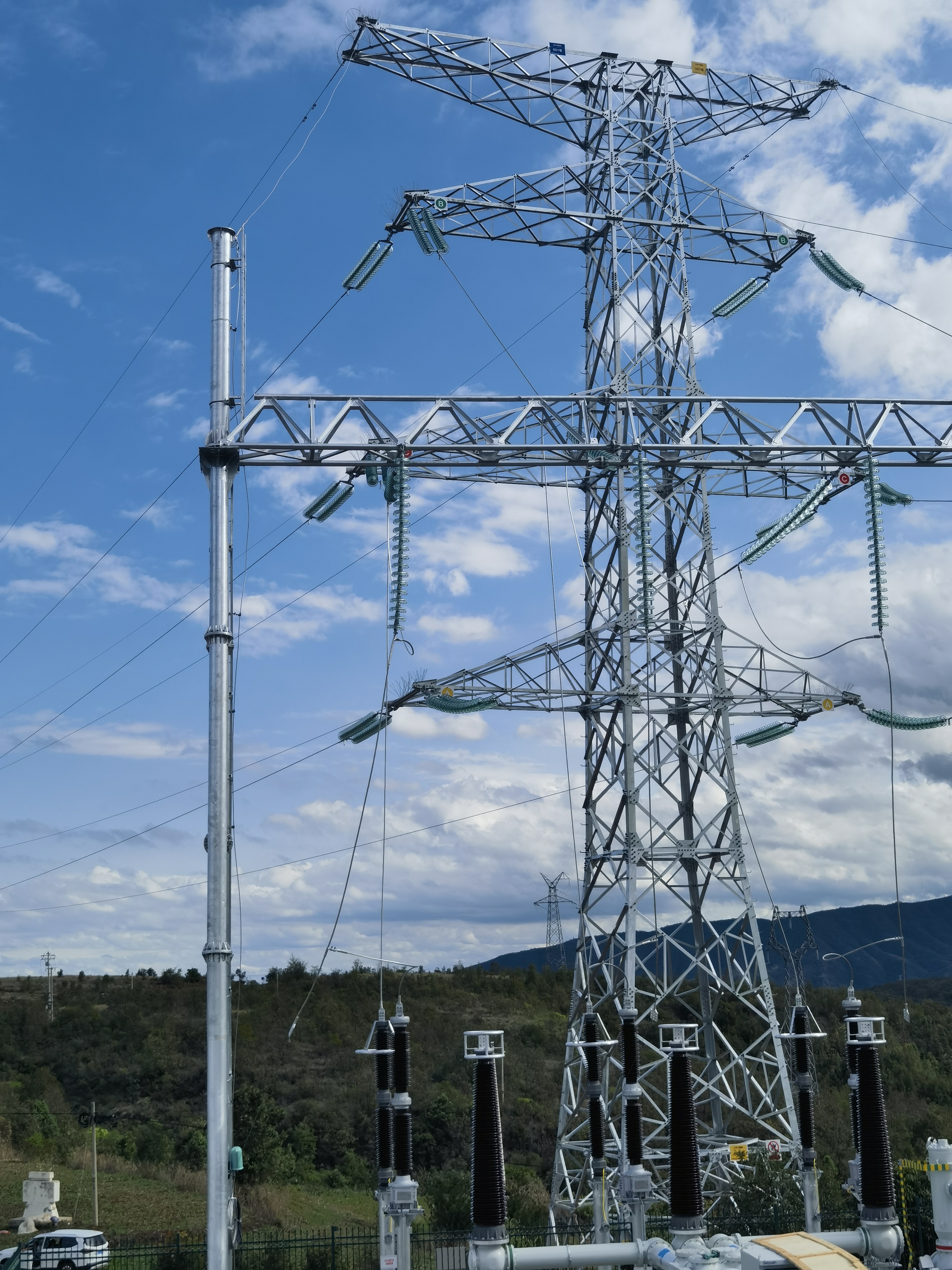

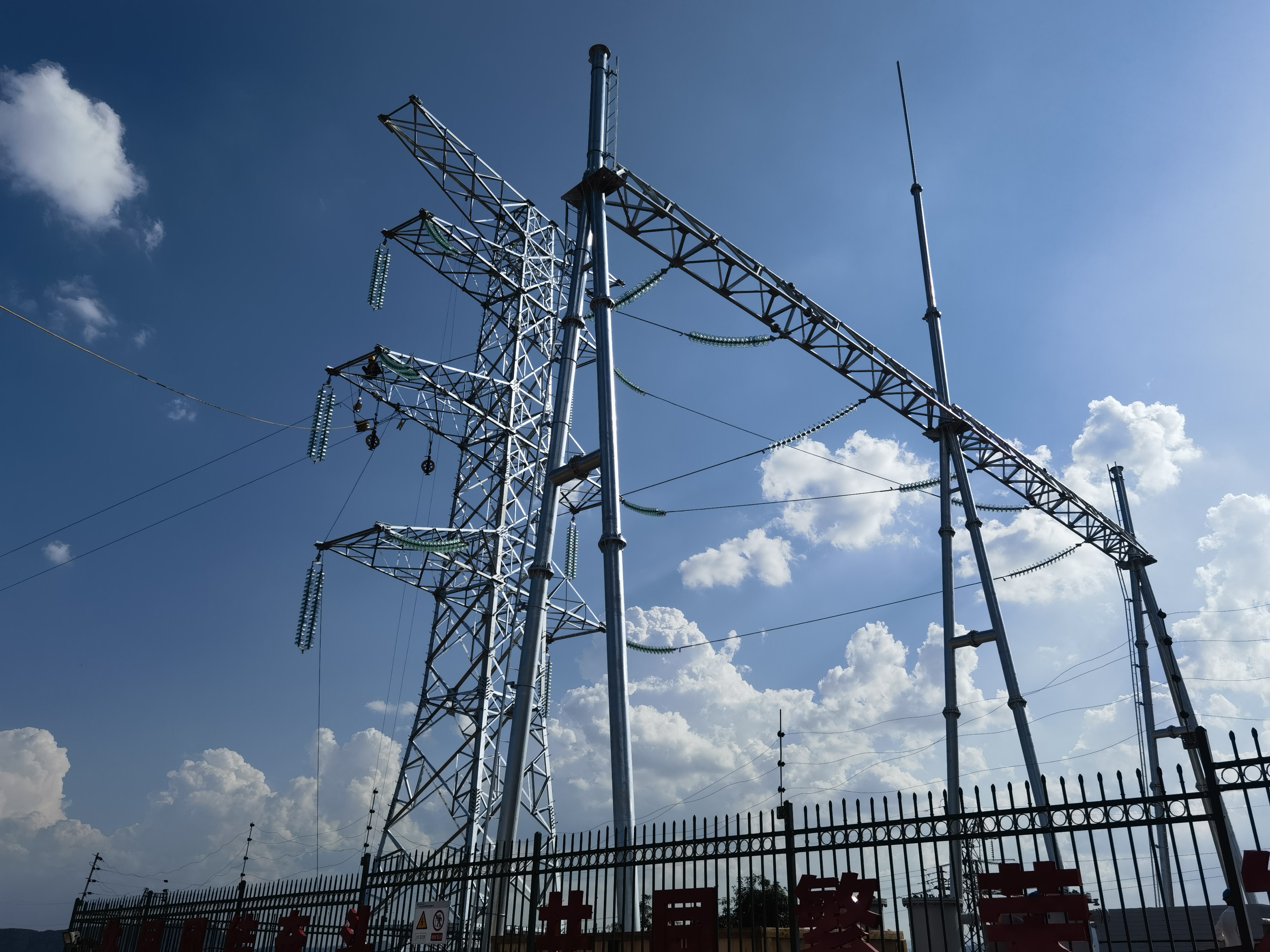

工程范围涉及220kV升压站及220kV送出线路工程,新建1座220kV升压站,新建220kV线路约24公里,新建35kV集电线路5条;
从2023年4月17日进场土建施工,
6月15日开关柜到场安装,
6月25日变压器到场安装,

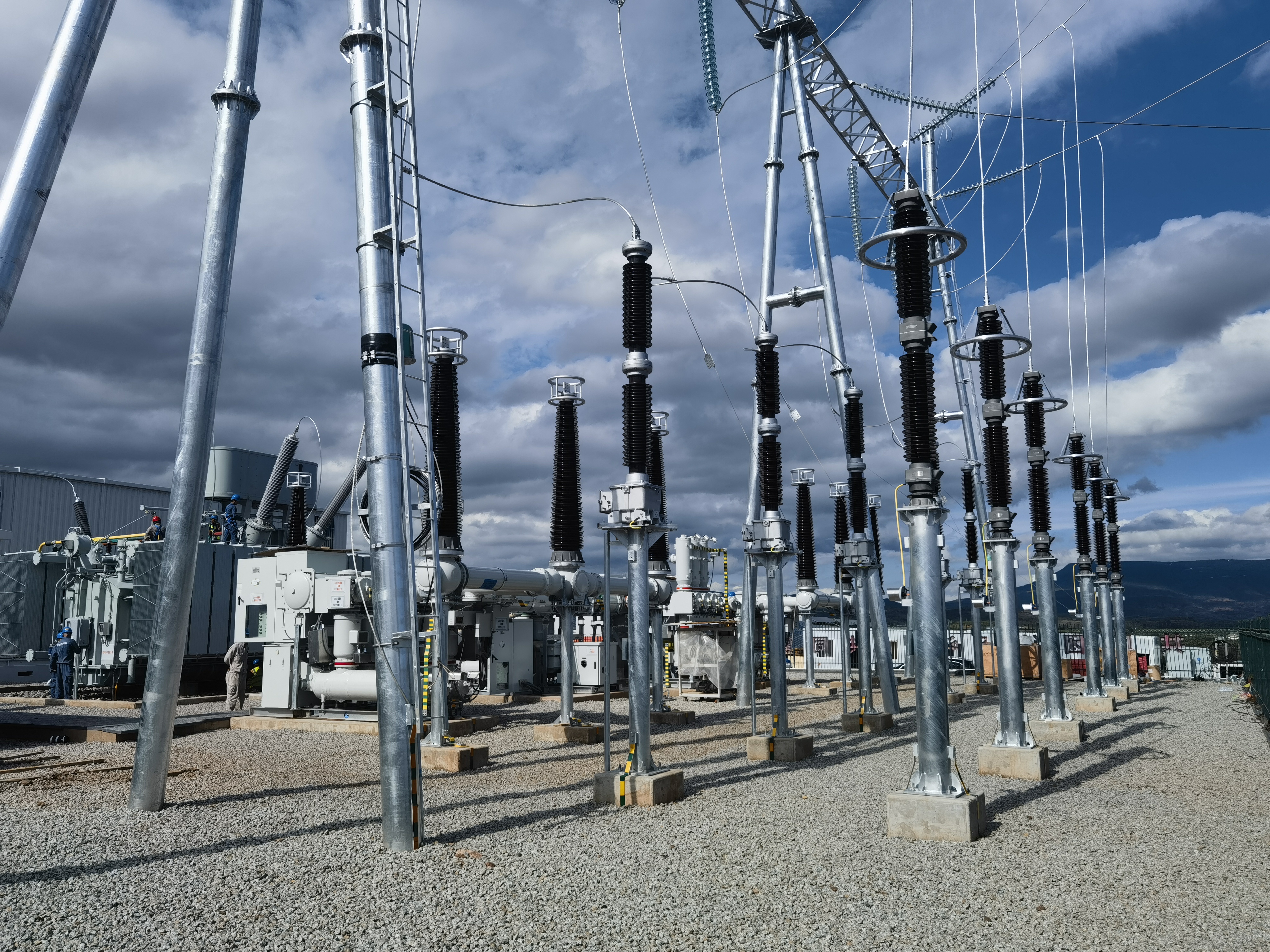

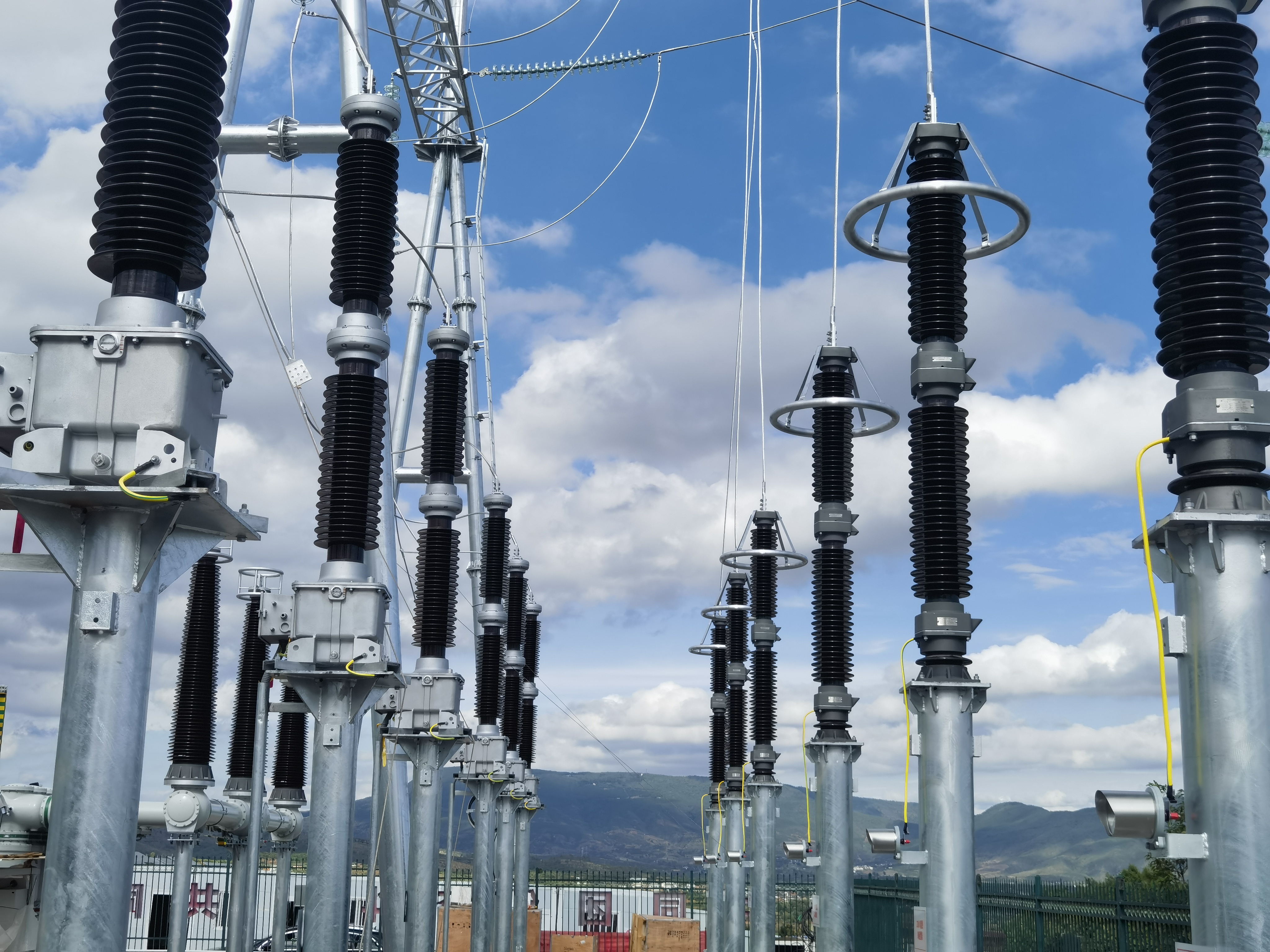

6月29日GIS到场安装。
7月10日至13日进行验收合格具备投产条件

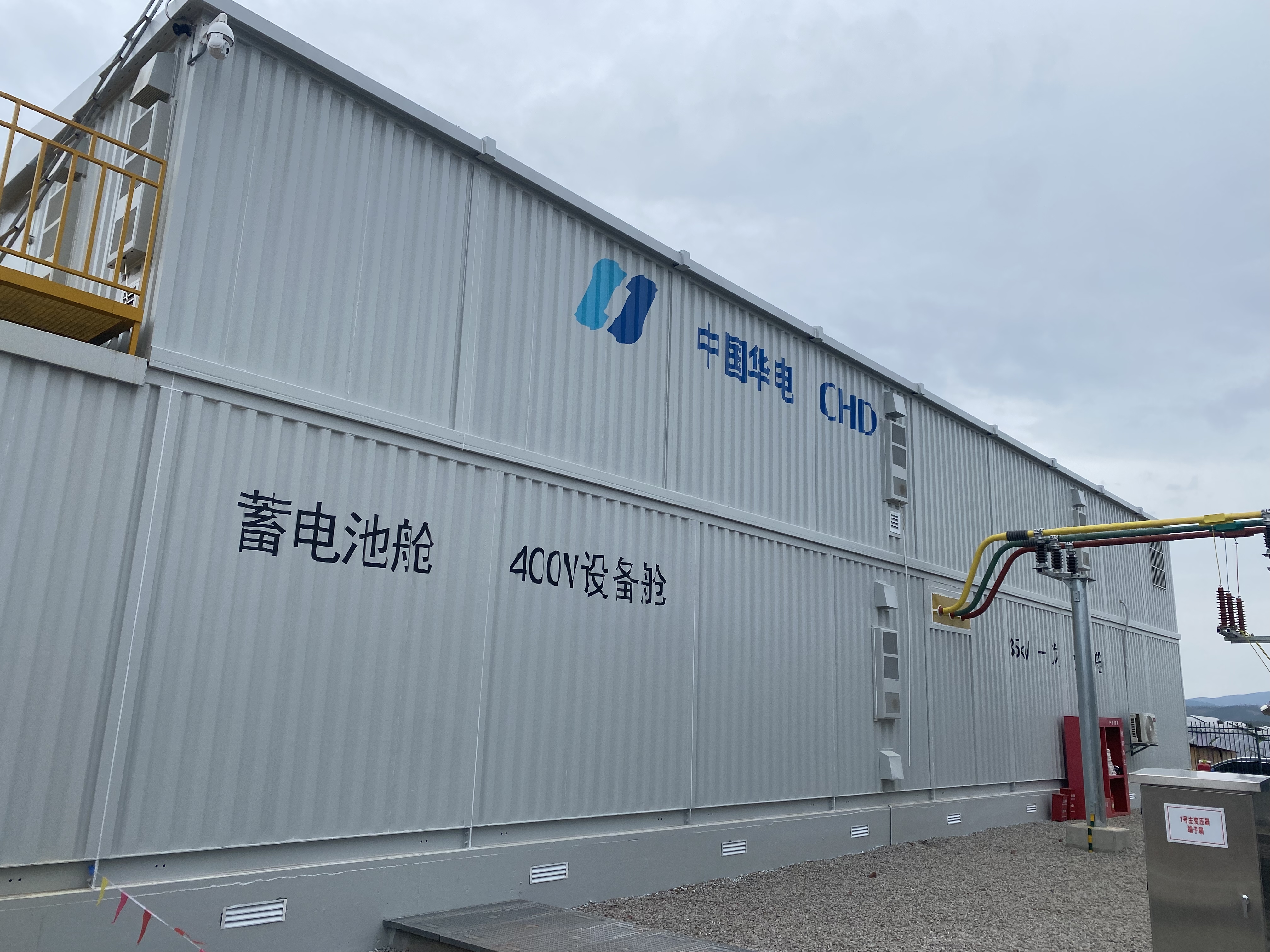

7月14日开启委会准备投产工作。
2023年7月19日03:38分:线路带电正常;
2023年7月19日09:09分:220kV主变第一次冲击正常;

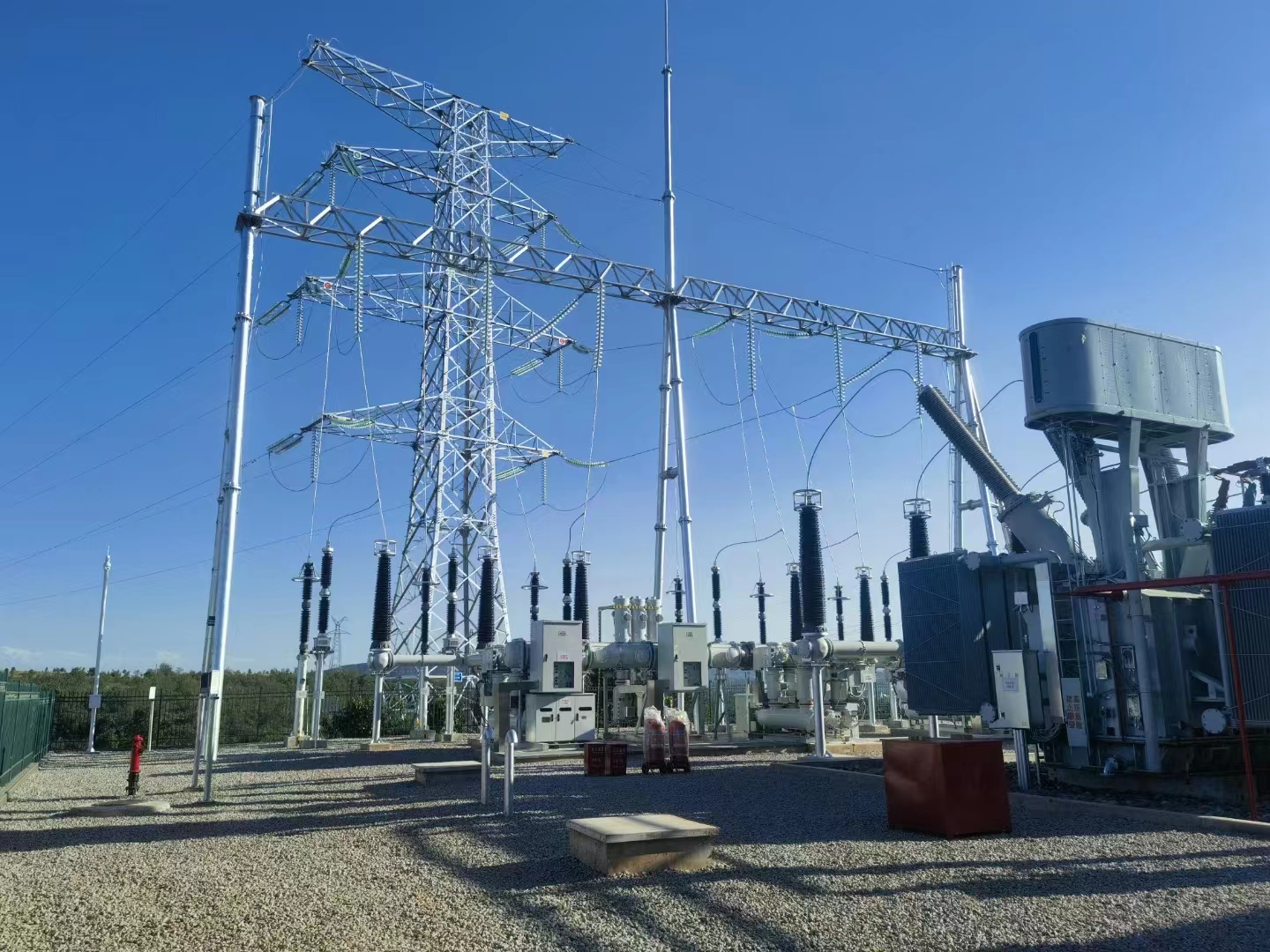

历经90天的决战,于2023年7月19日14:10分,华电永仁麦冲河220kV输变电工程顺利投运!
